1Разбивочные работы
Предварительное закрепление. Точность и работа на будущее. Когда все процессы геодезических работ на строительной площадке взаимосвязаны и работают максимально эффективно.
Разбивочные работы при помощи предварительного закрепления
Разбивочне работы - это процесс выноса проектных решений в натуру. Перенос проекта на местность. Вариантов осуществления этого огромное множество, отличает друг от друга их в основном удобство, скорость, методики и точность. Для эффективной работы на протяжении большинства циклов строительства подходит лишь один метод, отвечающий всем требованиям к точности и продуктивности общей технологии и методике работ. Этот метод можно назвать методом "предварительного закрепления".

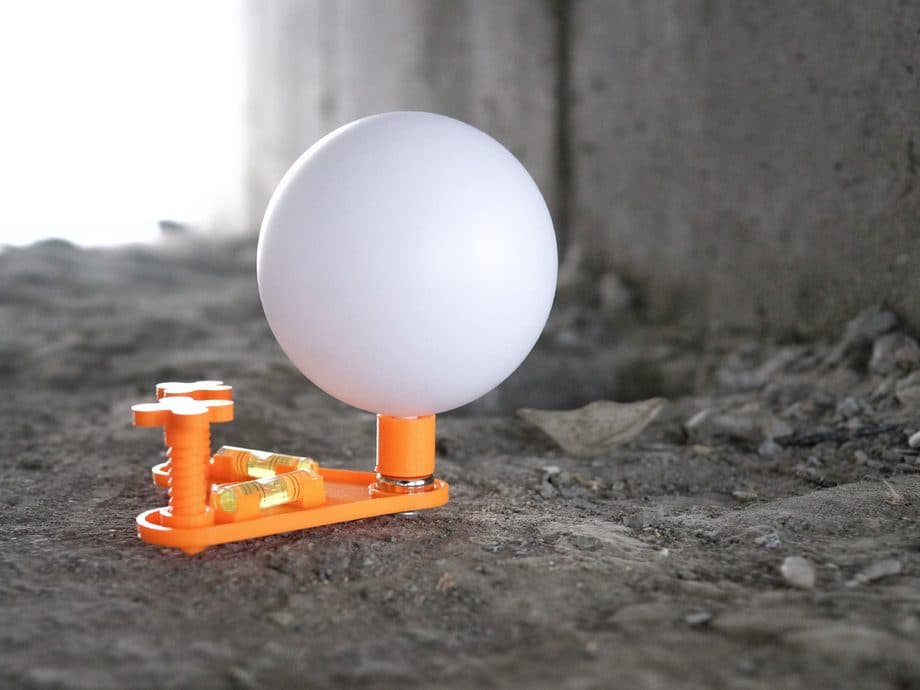

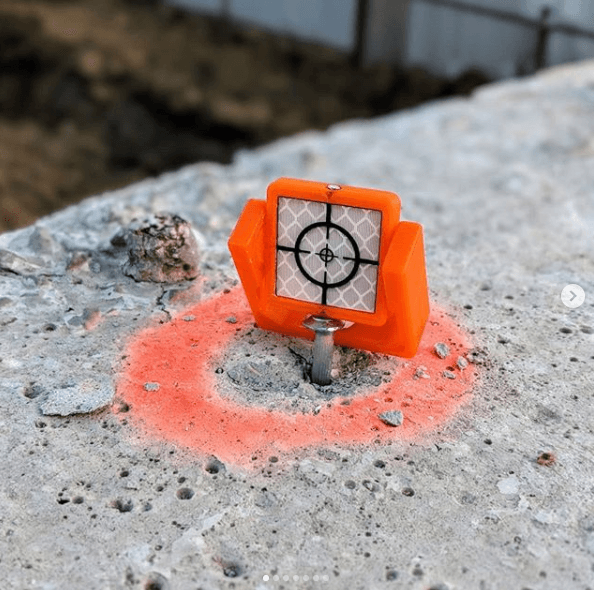

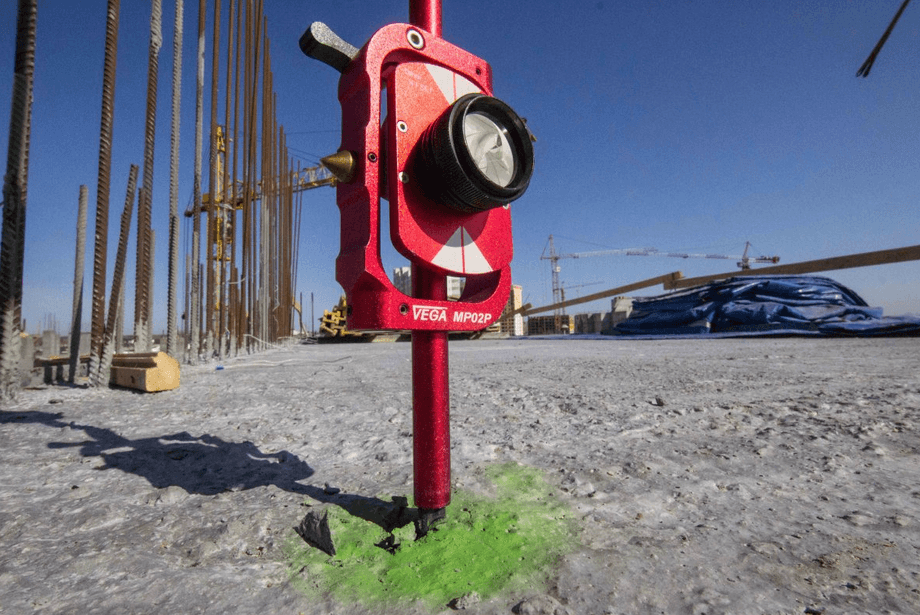

4Методика предварительного закрепления подразумевает монтаж дюбель-гвоздей в ориентировочно-определенных местах для последующей их съемки геодезическими методами. Дюбель гвозди устанавливаются примерно в определенных местах, удобных для детальной разметки конструкций, контроля до монтажа или бетонирования и контроля после. У каждого дюбеля снятого геодезической службой фиксируются планово-высотные координаты. В дальнейшем от этих дюбель-гвоздей производятся работы по лазерному сканированию каркаса здания или отдельных помещений. С внешней разбивочной основы всегда можно следить за стабильностью координат и высот каждого дюбель-гвоздя.
5Правильная установка

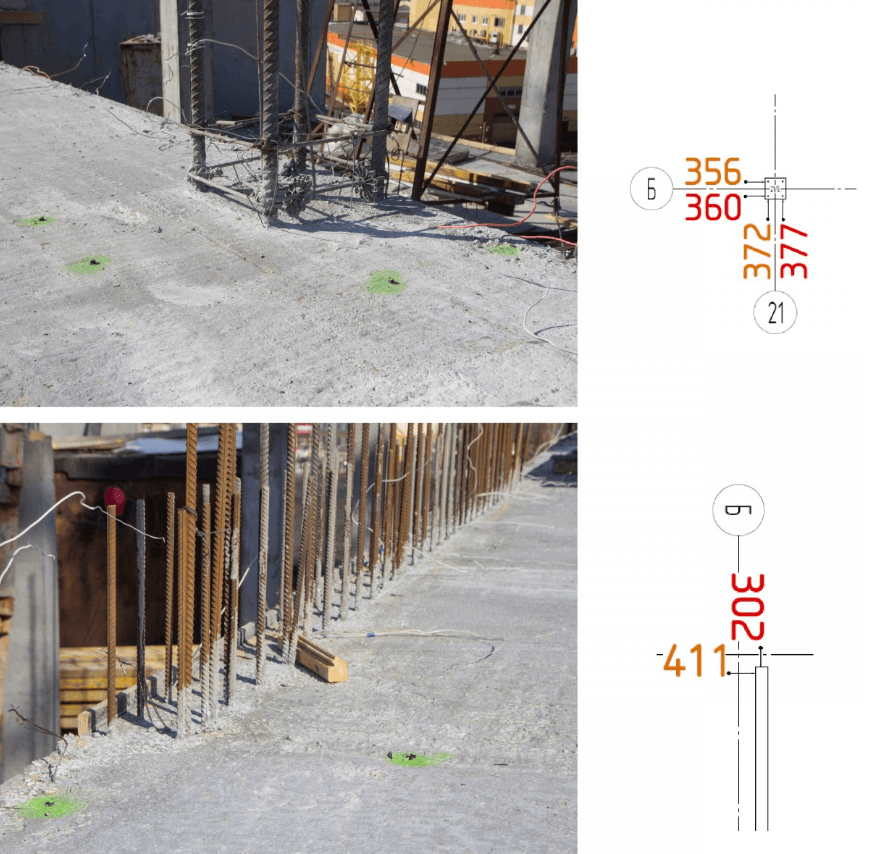

Дюбель гвозди устанавливаются на достаточном удалении от арматурного каркаса в створе с крайними выпусками арматурного каркаса. Это обусловлено удобством измерения рулеткой от дюбеля до конструкции в створе с выпусками, а также возможностью измерять от этого же дюбель-гвоздя до опалубки. Опалубка не должна находится над разбивочным дюбель-гвоздем. (Согласно схемы выше)
Правильное планирование

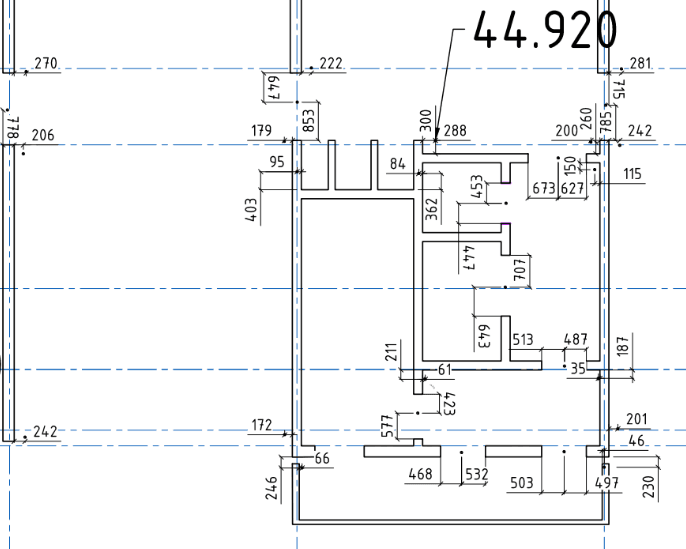

Дюбель гвозди должны находится на против необходимой стороны конструкции, к которой необходима привязка, без смещения в сторону. Это обусловлено алгоритмами автоматического оформления разбивочных схем. (Согласно схемы выше)
Правильное использование

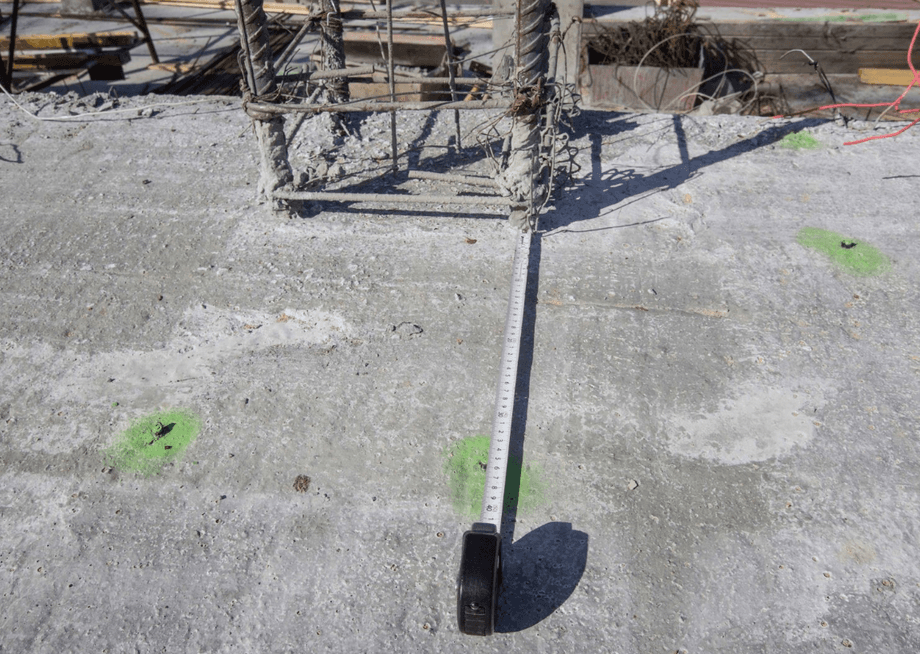

Погружение дюбель гвоздя в тело бетона необходимо до уровня плоскости бетона. Так обеспечивается максимальная сохранность планово-высотных координат геодезической разбивочной основы на монтажном горизонте.
Обоснование применяемости методики
Рациональные решения современной стройплощадки
1
Максимальная точность производимых работ
10Сложно не согласится с тем, что во время производства геодезических работ накапливаются "погрешности" на каждом этапе. Определение координат станции - вносит свои ошибки. Вынос точек - свои ошибки, нанесение маркером на плите монтажного горизонта - свои ошибки, погружение дюбель-гвоздя в тело бетона - еще ошибки. Тем самым стараясь "вынести оси" мы набираем множество факторов возможных ошибок не зависящих ни от геодезиста ни от монтажника. Ведь множество факторов технологического процесса строительства (такие как прогрев и утепление во время зимнего бетонирования) попросту мешают точности. Именно по этому предварительное закрепление - является той возможностью избежать части вероятных ошибок, которых можно избежать. Координаты и высоты дюбеля погруженного в тело бетона по самую шляпку изменятся с меньшей долей вероятности, чем риска маркером по мокрому бетону и попытки точного монтажа в её середину дюбель гвоздя.
2
Высокая скорость производства разбивочных работ
13Геодезическая служба объекта строительства выполнит съемку дюбель-гвоздей гораздо быстрее, чем вынесет оси или определенные смещения от проектируемых строительных конструкций, а линейный персонал (мастера СМР, производители работ) или бригадиры в это время уже смогут выполнять детальную разметку строительных конструкций.
3
Автоматизация процесса
16Благодаря большой доле автоматизации геодезическая служба в считанные минуты способна выдавать схемы с привязками от предварительно закрепленных дюбель-гвоздей до несущих строительных конструкций, до опалубки, до ограждающих конструкций, оборудования или сетей. Точки имеющие точно зафиксированные планово-высотные привязки могут быть использованы во всех этапах производства разбивочных работ, для всех необходимых конструкций или элементов. Данный элемент автоматизации можно скачать на сайте BearDyugin.com в составе модуля для геодезических работ на стройплощадке.
4
Контроль
19После оформления разбивочных схем они отправляются на линию: бригадирам для выполнения детальной разбивки конструкций; мастерам СМР и производителям работ для оперативного контроля перед бетонированием или монтажом; строительному контролю для приёмочного контроля перед или после бетонирования\монтажа.
5
Многофункциональность

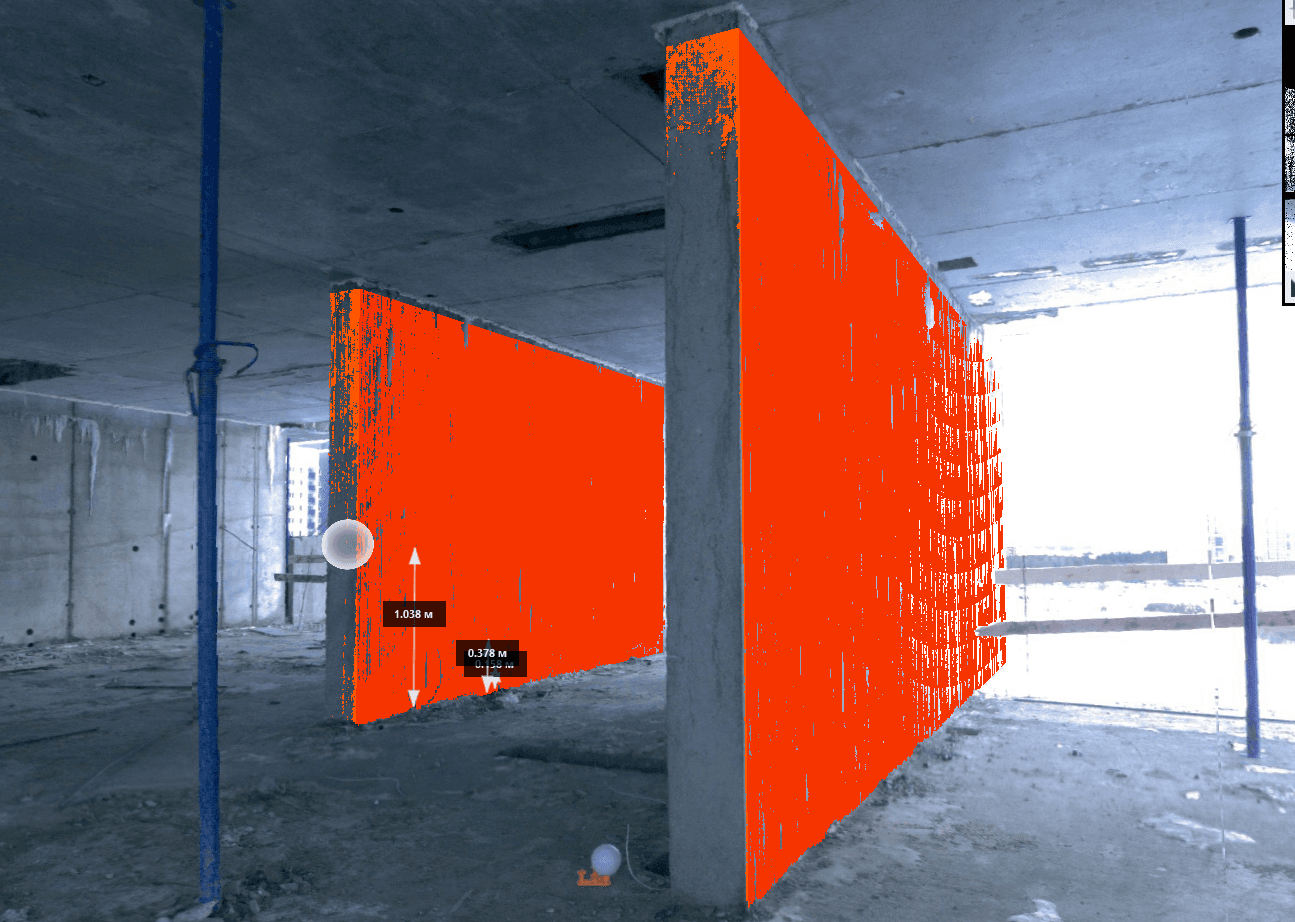

22Данные разбивочных схем сохраняются в архиве и в теле проектной и фактической BIM модели для использования другими подрядчиками при производстве последующих видов работ, контроля и мониторинга за осадками и деформациями; проведения 3D лазерного сканирования конструкций и сооружений.
